3月23日11時許,武漢路祊河橋項目現場,300多名建筑工人干勁正足,綠化苗木遷移、樁基詳勘、通道開挖等工作推進順利;在大山路改造工程施工現場,工人們正忙著鋪設污水管網,捆扎鋼筋籠;在通達南路擁堵和積水點改造工程,開挖土方、石方的機器正發出轟隆隆的聲響……近段時間以來,臨沂市政集團全體員工始終奮戰在建設一線,橫向打擂臺、縱向抓攻堅,全力推進全市重點市政工程項目進度。

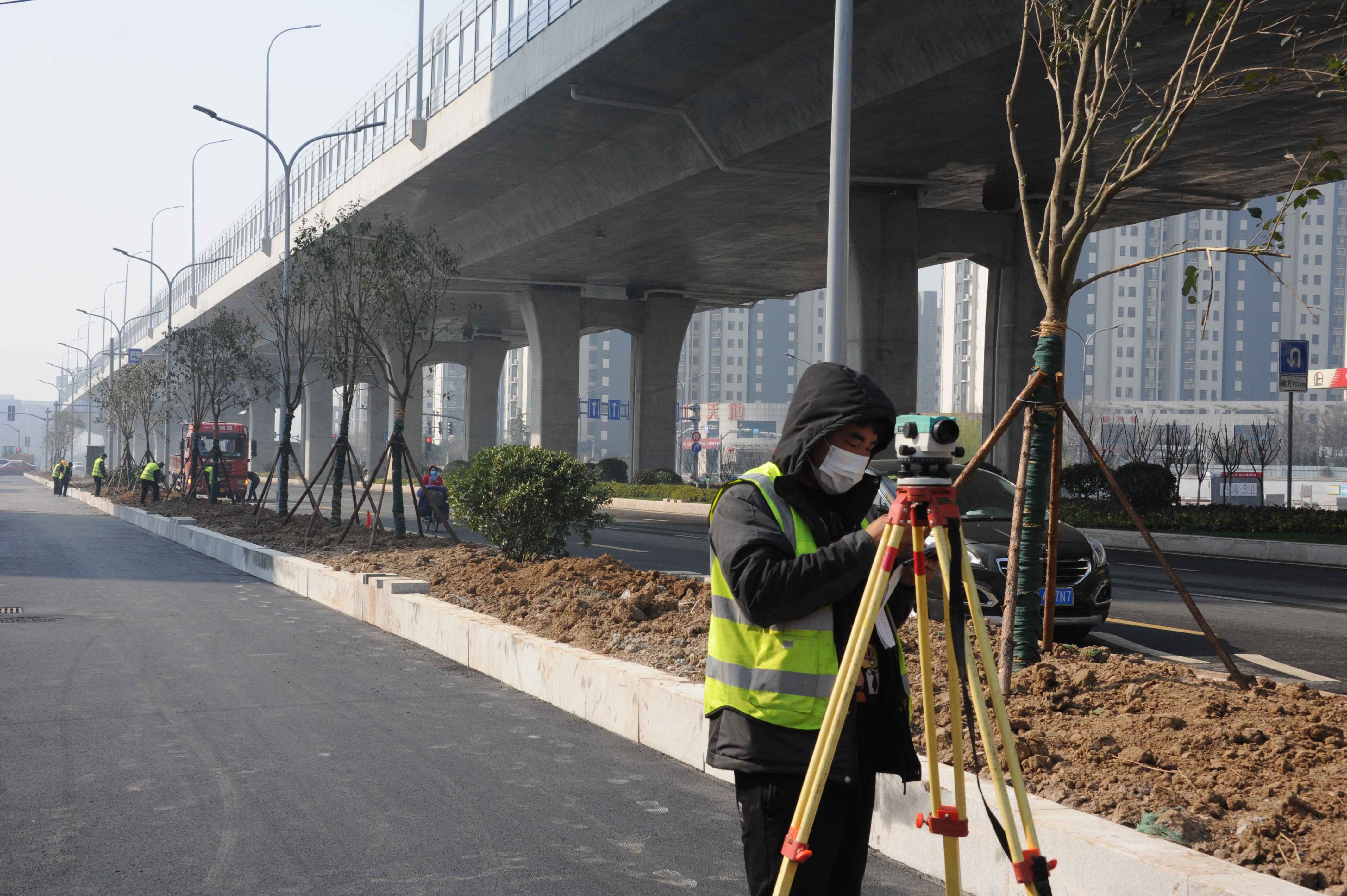

春潮涌動,大地回暖,臨沂市政集團按照市委市政府要求,響應市住建局號召,在嚴守疫情防控底線情況下,全面開展開工開賽活動,嚴密組織,推行標準化、精細化作業,凝心聚力,加快各項重點工程施工工作進展,施工現場一片熱火朝天景象,為大美新臨沂建設再展鐵軍風采。截至3月23日,武漢路祊河橋項目綠化苗木遷移完成6850株,完成總綠化遷移量的 94%;樁基詳勘累計完成167根;樁基施工25根,累計澆筑完成17根(共計288根);CB通道墊層澆筑完成22米,排水涵開挖完成20米,DD1通道敞開段開挖完成25.6米,累計完成332米。

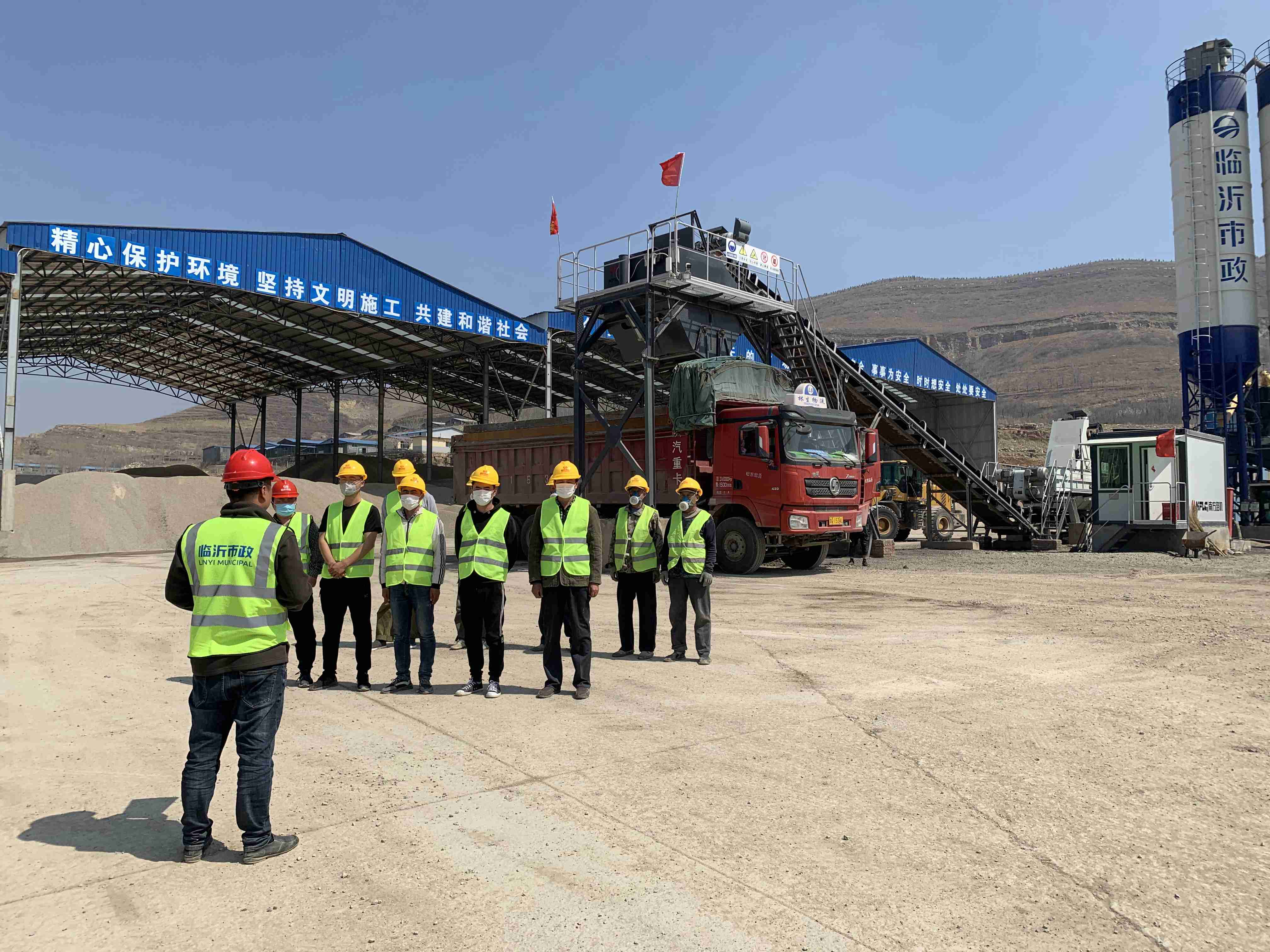

工程現場學習
新型圍擋生產

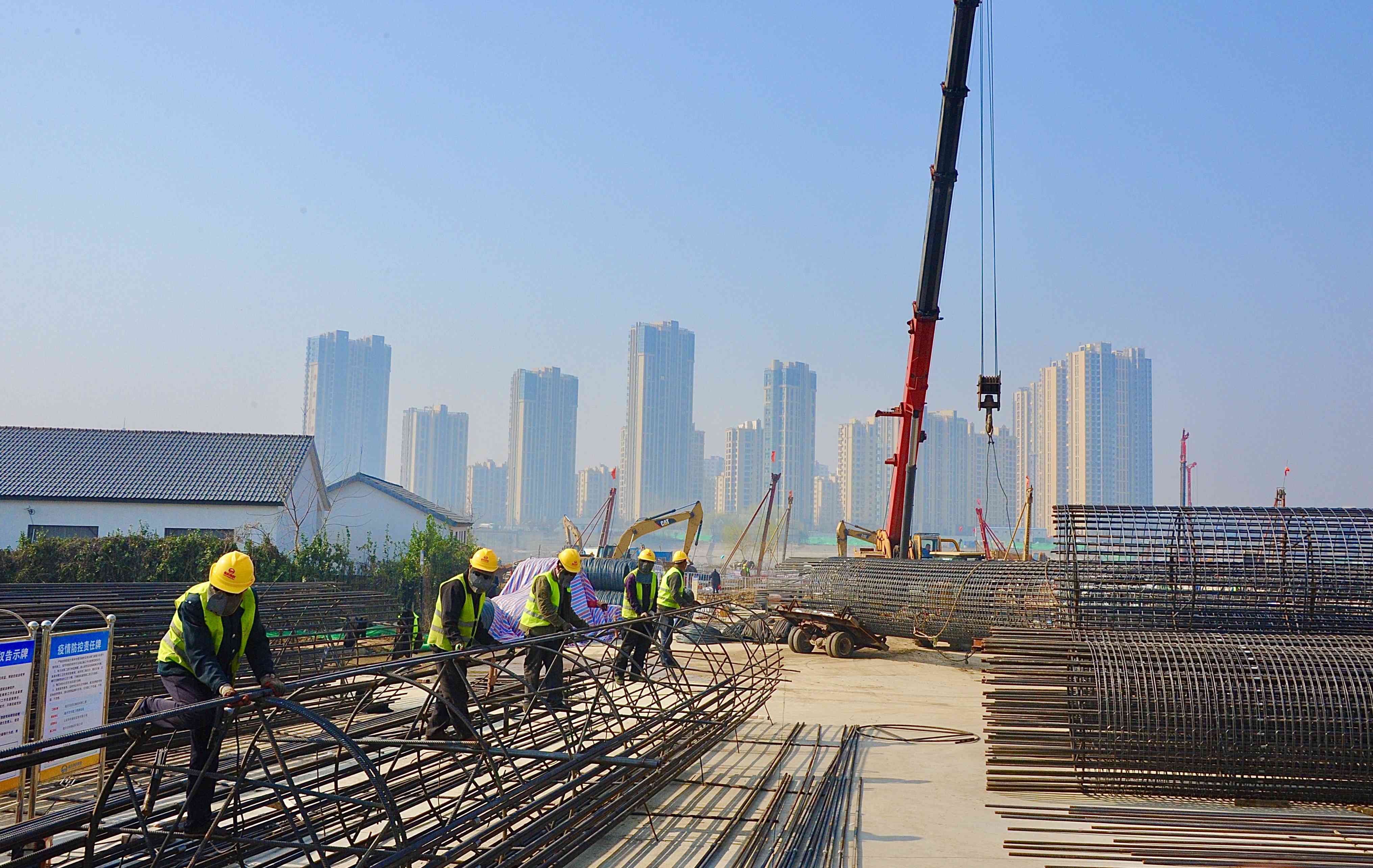

大山路改造工程污水管道累計完成357米,雨水管道累計完成658米,1.2米鉆孔灌注樁完成9根,1.5米樁基鋼筋累計完成37個,1.8米樁基鋼筋籠累計完成25個,1.2米樁基鋼筋籠累計完成62個,鋼板樁基坑支護累計施工570米,新型圍擋累計安裝1000米。
西中環大山路施工
商谷片區污水處理廠AAO反應池及沉淀池開挖完成,墊層澆筑已完成,正在進行底板鋼筋綁扎;高密度沉淀池已基本開挖完成,正在進行基坑清底;粗格柵及進水泵房土層開挖完成,進入巖石層破碎開挖階段。
商谷片區污水處理廠項目施工現場

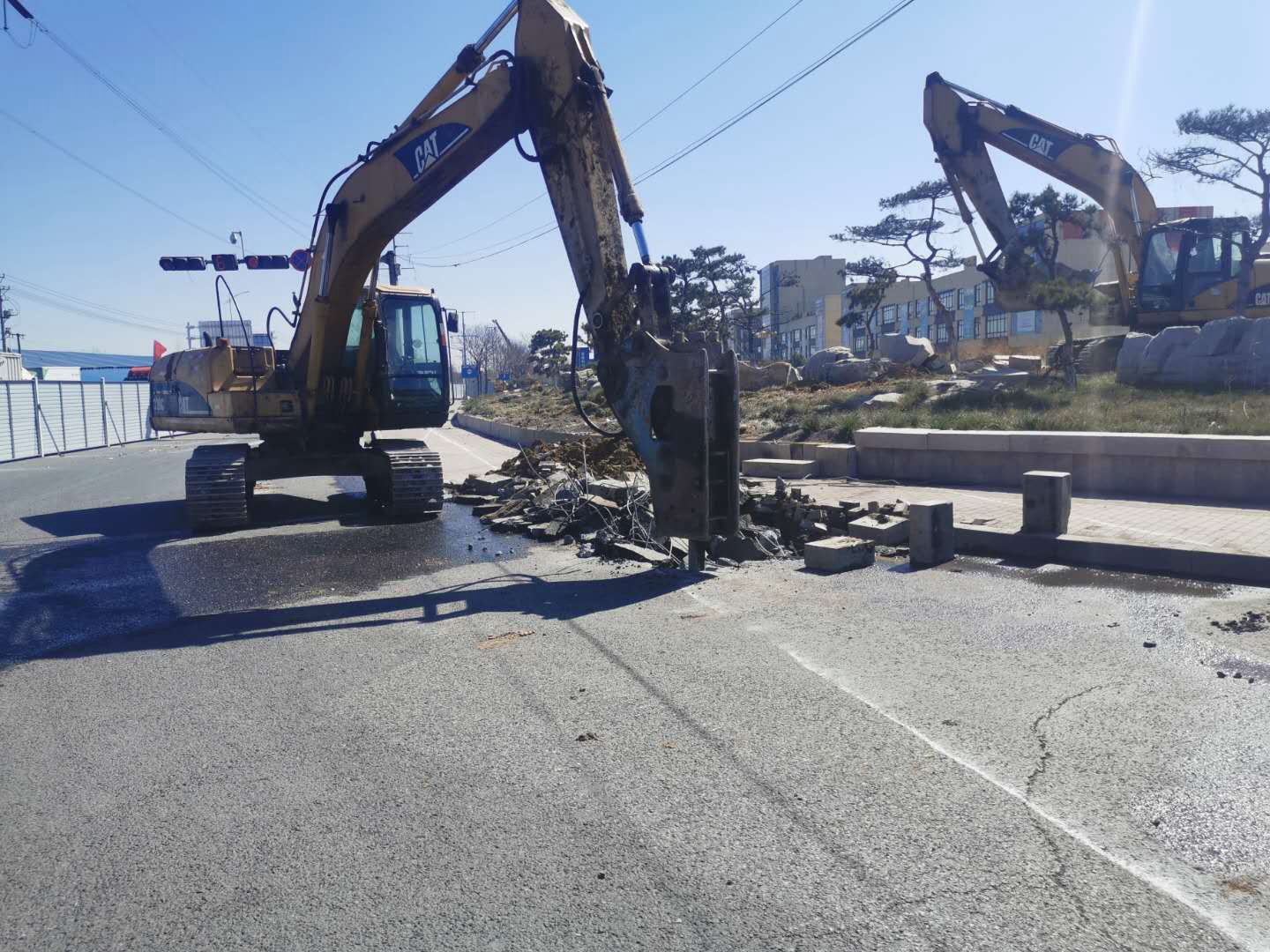

通達南路擁堵和積水點改造工程已完成開挖土方860米,開挖石方400米,回填管道680米,雨水管道安裝760米,雨水檢查井澆筑13個;下穿通道南側擋土墻完成59米,北側完成30米,墊層澆筑完成65米;道路兩側清表完成5000平方米;覆蓋防塵網約20300平方米;銑刨路面1200米,圍擋完成3427米,搭設臨邊防護650米。
眾信建材園區叉車作業

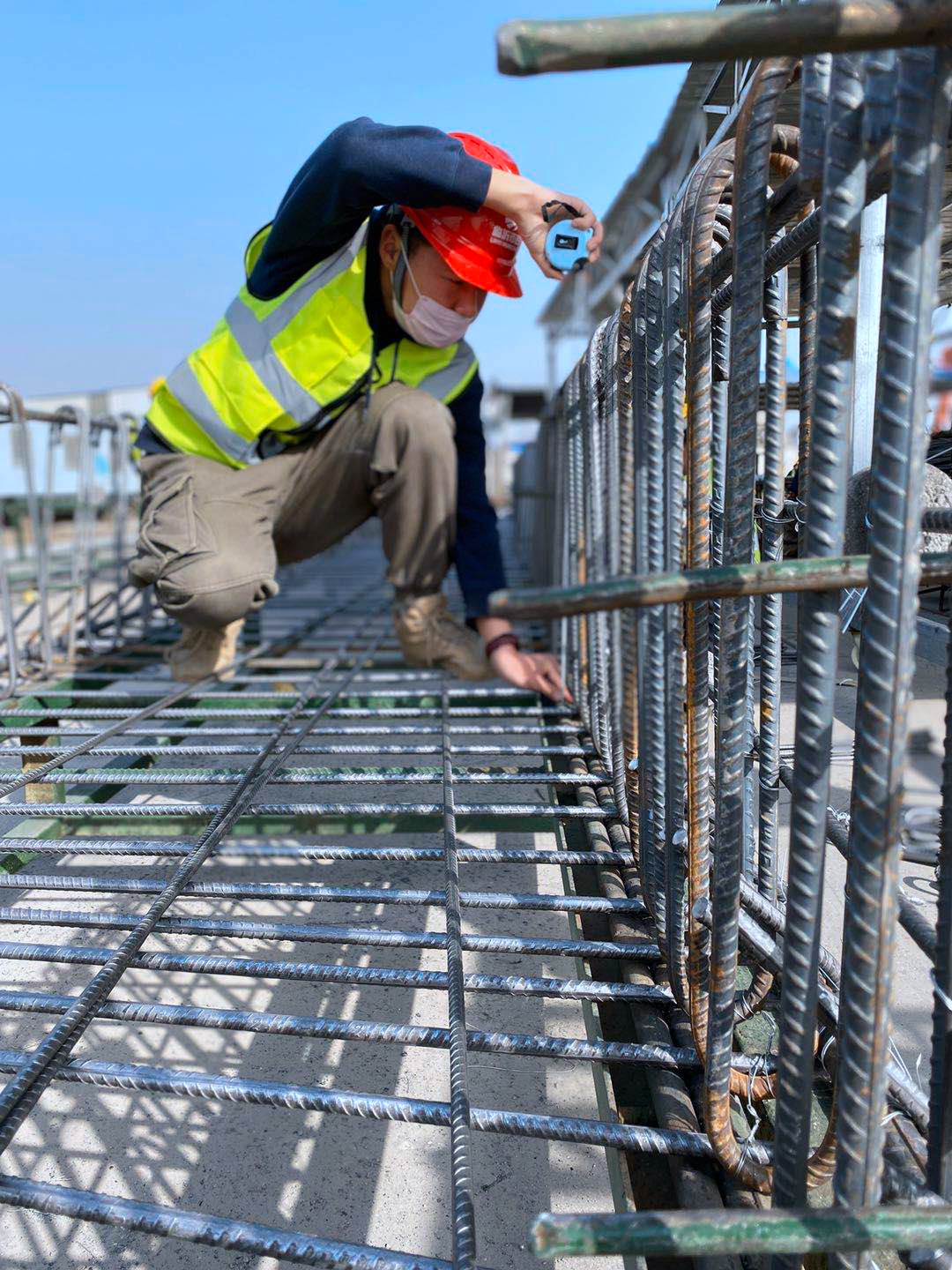

鋼筋綁扎質量檢查
此外,金雀山路西延工程、南外環西延工程、火炬路口處排水工程等都在順利推進中。
蒙山大道祊河橋綠化景觀
蒙山高架路面、綠化施工

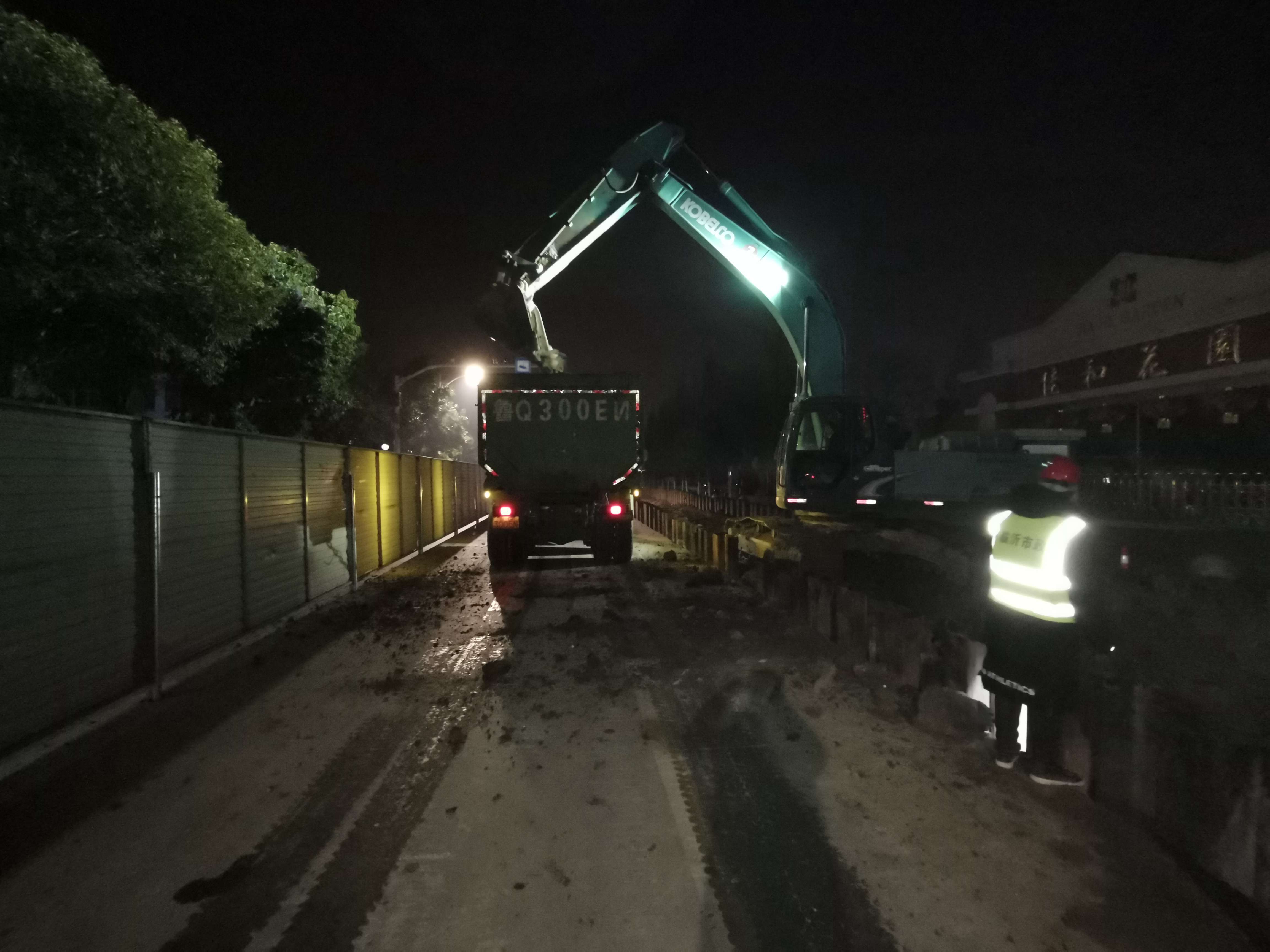

王平莊電力管網工程夜間施工
南外環施工現場
